外墻維修施工方案是維修項目的靈魂,是關乎一個維修項目能不能順利維修完成,任何需要外墻維修的項目,都有它需要維修的原因,找到原因后,根據具體事故原因制定專門的外墻維修施工方案,才能確保維修質量和維修進度。
一、外墻維修施工方案編制總說明

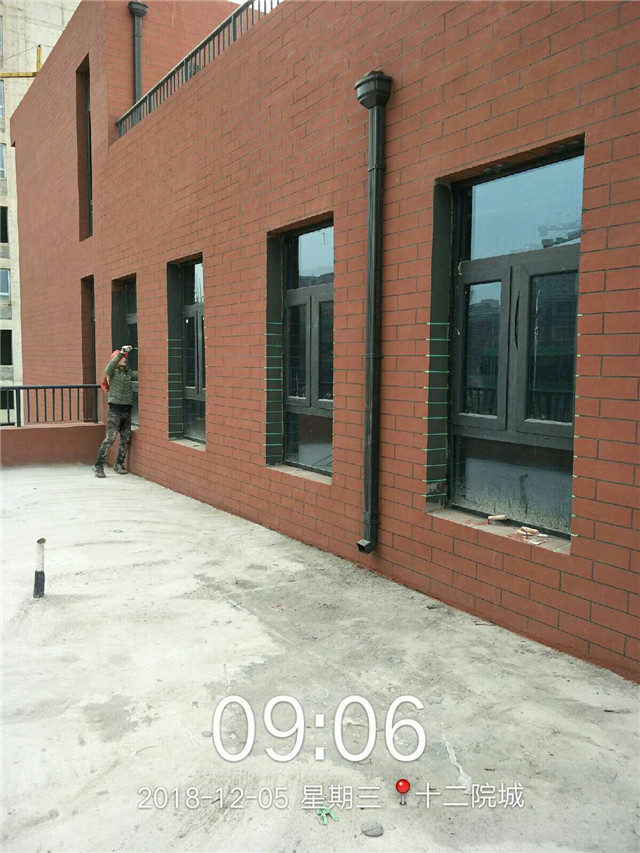

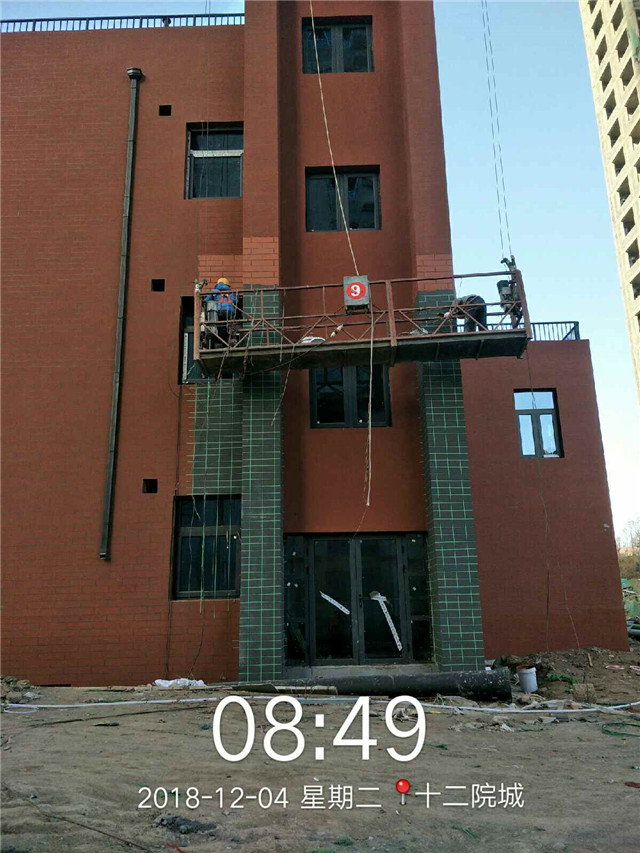

鴻坤智谷產業園外墻墻皮有局部脫落現象,為了不影響整體外觀形?象,需要盡快按照原設計進行修復,特制訂本方案。
二、施工工藝流程
基層處理-→刷墻體界面劑一道-→20厚1:3水泥砂漿找平-→50厚膠粉聚苯顆粒保溫漿料-→熱鍍鋅鋼絲網用膨脹螺釘與墻體固定—→抹6厚聚合物砂漿,內壓入耐堿涂塑玻纖網格布—→刮外墻膩子刷外墻涂料。
三、主要施工方法
施工操作:清理基層,把基層清掃干凈,砼部分應鑿毛,并用鋼絲刷滿刷一?遍,抹灰前一天灑水潤濕墻面。
界面處理:采用甲基纖維素膠粘劑作為混凝土界面處理劑,
其配合比為膠液:水泥=3.0:1(其中纖維素膠液配合比為:膠粘劑:水=1:150)。
其粘結強度為1.2Mpa,界面處理劑進場時必須隨行產品合格證和檢驗報告。
刮混凝土界面處理劑前,應提前12h濕潤混凝土墻面。
施工前先按甲基纖維素膠粘劑:水=1?:150(重量比),充分攪拌十分鐘后制成膠液,靜置12h后使用。
把膠液按水泥:膠液=3.0:1的比例加入水泥中攪拌均勻以形成界面處理劑,即可用鐵板薄刮上墻,界面處理劑刮上墻的厚度控制在3mm以?xún)取?
每次施工界面處理劑的面積不宜過大,應以能保證第一道找平層底灰在界面處理劑初凝前施工完畢為宜。
抹找平層:在界面處理劑刮上墻后,應立即進行第一道水泥砂漿找平層施工,抹灰厚度一次不得過厚,應控制在6mm以?xún)仁蛊渑c基層抓牢,亦能避免射釘槍的沖擊振動把抹灰層振空。
水泥砂漿中應摻加3‰水泥重量的甲基纖維素膠粘劑,粉狀甲基纖維素膠粘劑先溶解于水,靜置12h后再摻入砂漿中用機械攪拌均勻后方可上墻使用。
第一道找平層底灰施工時,其表面應刮成魚鱗狀或刮平后用水竹掃帚刷出條紋,以利于與下道抹灰的粘結。
抹灰前適當潤濕基層,最后一道水泥砂漿(添加有?3‰水泥重量的甲基纖維素膠粘劑)抹上墻后,用2.5~3.0m長鋁合金尺刮平灰餅,木抹子搓平。第二遍抹灰完成后,及時進行檢查,凹凸不平處立即處理合格,底糙平整度≤2mm,垂直度≤3mm。
膠粉聚苯顆粒保溫漿料施工
(1)基層砂漿基本干燥后即可進行保溫漿料的施工。
(2)膠粉聚苯顆粒保溫漿料的現場攪拌質量要嚴格控制,通過測量濕表觀密度和觀察其可操作性、抗滑墜性、膏料狀態等方法控制。
(3)應分層施工保溫漿料,每層間隔為24小時,每次抹灰厚度應控制在20mm?左右,按照從上至下,從左至右抹灰順序作業。
(4)保溫漿料施工完成后,用木直尺在墻面上來回抹搓,補低去高,最后用鐵抹子抹壓平整,厚度與標準灰餅一至。
(5)保溫面層抹灰以修整為主,用稀漿料抹平凹處,凸起部分用抹子立起來刮平,最后用抹子先水平后垂直分兩遍趕抹墻面,用托線尺和2m杠尺進行檢測,應基本符合驗收規范要求。?抗裂砂漿層施工
保溫層施工完成且質量檢驗合格后,下一步進行抗裂砂漿層施工。
先抹第一遍抗裂砂漿(厚度控制在2~3mm);鍍鋅鋼絲網片要分段安設,并且要與原來墻面鋼絲網進行搭接,搭接寬度不小于100mm,安設時應沿水平方向,按先下后?上的順序依次固定,先用U型卡子卡住四角,使網片緊貼抗裂砂漿表面,然后按雙向@500梅花狀分布用膨脹螺栓(塑料)將四角網錨固在基層墻體上,錨固深度應不小于25mm,局部不平整處要用U型卡子整平。鋼絲網鋪貼完畢后,抹第二遍抗裂砂漿后可將鋼絲網包裹于抗裂砂漿中,并且要壓入耐堿涂塑玻纖網格布??沽焉皾{的總厚度宜在6~8mm之間,抗裂砂漿表面做到平整。?刮外墻膩子,刷外墻涂料:
1、基層處理:本工程為外墻外保溫墻面涂料施工,涂料刮膩子前必須先用同保?溫施工的面層聚合物砂漿進行基層找平、棱角修整等。
2、滿刮膩子:本工程為廠家直供成品專用膩子,膩子粉直接加適量水調至適合?粘度即可使用,一般刮1-2遍,參考用量1.2-1.5Kg/㎡,膩子加水配好須當?天用完。每遍膩子干后應磨砂紙,將膩子磨平磨完后將浮塵清理干凈。面層涂刷帶顏色的漿料時,則膩子亦要摻入適量與面層帶顏色相協調的顏料。
3、涂刷抗堿封閉底漆:底漆為配套油漆,涂刷一遍,參考用量7-8㎡/㎏(一遍),使用前需將底漆充分攪拌均勻。刷第一遍漿:應先上后下順序進行,涂層厚度均勻。
4、刷乳膠面層漆:? 使用丙烯酸精品外墻乳膠漆刷涂,粘稠時可加10—15%自來水,參考用量5-6㎡/㎏(兩遍)。兩次重涂間隔時間4小時。
5、飾面層分格線應達到原設計飾面效果。
四、質量要求
(一)質量控制關鍵點
1、基層處理?;鶎訅w垂直、平整度應達到房屋結構的質量要求。墻面清潔干?凈,無浮土、油漬、空鼓、松動和風化現象。
2、膠粉聚苯顆粒粘結漿料的厚度和平整度的控制,應達到設計要求。
3、抗裂砂漿的厚度:抗裂砂漿層厚度控制在6~8mm,墻面平整,無明顯接茬、?抹痕。
4、熱鍍鋅四角鋼絲網鋪設應平整,搭接網邊應被角網壓蓋,膨脹螺栓的數量和?錨固位置均應符合規定要求。
5、找平層的表面平整度允許偏差為4㎜,立面垂直度允許偏差為5㎜。
五、安全文明施工措施
1、施工組應建立健全各管理人員的安全生產崗位職責,責任落實到部門、?人頭。
2、必須堅決貫徹執行建設部JGJ59-99《建設施工安全檢查標準》及各種規?范、規定,嚴格執行公司制定的各種安全生產規章制度,根據國家規定制定各種專門的安全措施。
3、安全員、施工員,工人班組長認真填寫各項安全生產管理記錄,定期交?安全員分類、保管、存檔。
4、組織勞動安全條例學習、宣傳,對新入場職工要進行認真的入場教育并?形成書面資料,與施工班組簽定安全施工合同。
5、電器設備和線路絕緣必須良好,維修電工要經常檢查,防止漏電傷人。?6、入施工現場必須戴好安全帽;懸空作業必須拴好安全帶。?7、施工現場做到材料堆碼整齊,派專人負責打掃場內清潔衛生。?8、每道工序作到“落手清”,建筑垃圾集中堆放,及時清運,最多不?超過3天。材料和工具及時回收、維修、保養、利用、歸庫,做到工完、料凈、場地清
六、售后服務及保修措施
1、由公司工程部根據本外墻維修工程特點編制年度服務計劃,按國家和地方規定和合同文件要求,明確本公司責任而提供保證的服務,保修期為兩年。
2、由工程部負責對外墻維修竣工工程質量進行調查回訪,聽取業主對施工質量的意見和建議,并請業主填寫《竣工工程回訪錄》,對業主意見和要求按公司服務控制程序進行處理。
3、做好信息的收集與整理,認真對待業主投訴與意見,作為調查和分析的依據。對施工原因造成的質量問題,公司負責按規定保修,業主使用不當造成的質量問題,公司協助修理,設計或其他原因造成的質量問題,公司積極配合,確保業主利益。
4、公司對每次服務的實施和有效性進行跟蹤驗證,如發現服務措施達不到預期目的和要求,重新采取措施,確保服務滿足預期要求并得到業主滿意的證實。
