<big id="ctibt"></big>
  • <span id="ctibt"></span>
      <s id="ctibt"></s>

      <label id="ctibt"><big id="ctibt"></big></label>
    1. <label id="ctibt"><big id="ctibt"></big></label>
      1. <span id="ctibt"><input id="ctibt"></input></span>

        資訊全方位,動態早知曉

        外墻裝飾裝修中對保溫材料設計厚度要求及保溫施工方案

        返回列表 來源: 博贏建筑 發布日期: 2020.04.09


        外墻裝飾裝修中對保溫材料設計厚度要求及保溫施工方案

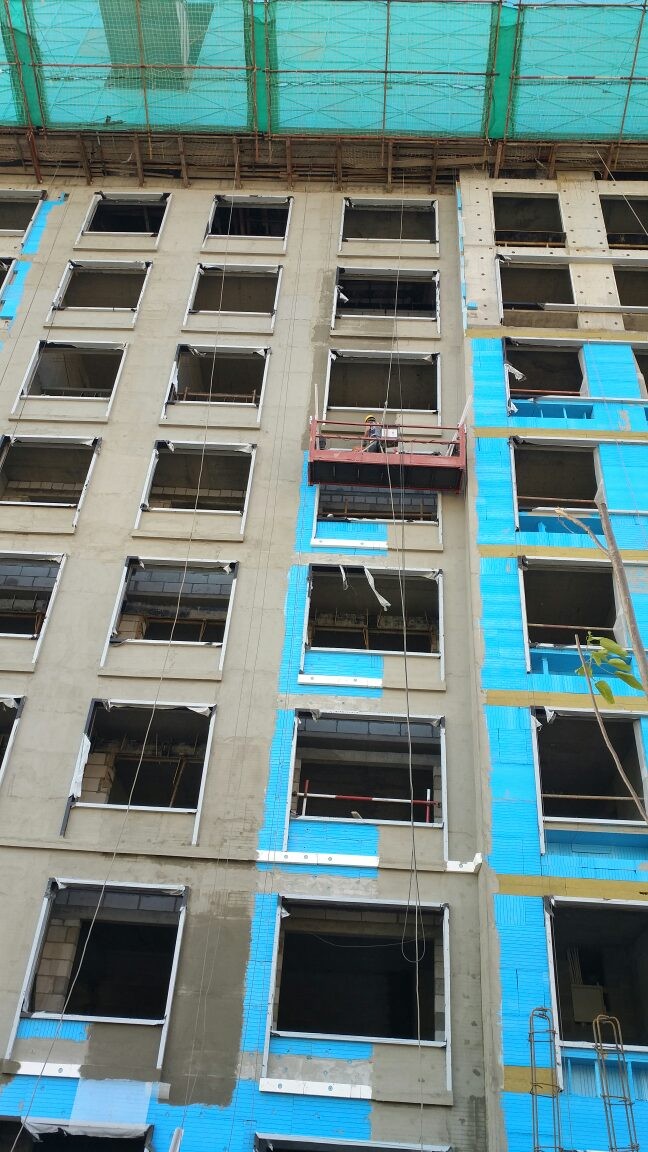

        外墻保溫施工


        在外墻裝飾裝修中,對保溫材料的粘貼選用有所不同,不同項目有不同要求,不同地區有不同要求。

        傳熱系數到底是怎么計算的?保溫材料的設計厚度與它是什么關系?

        為什么同樣65%節能標準要求,北方和南方的保溫材料設計厚度有很大區別?

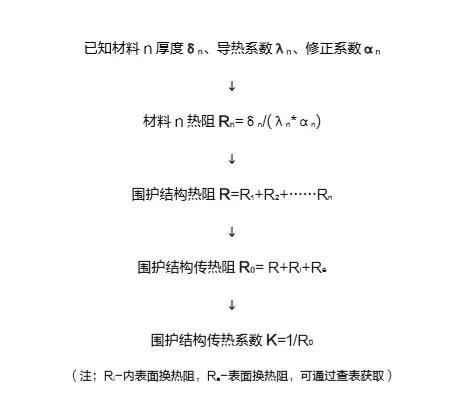

        圍護結構傳熱系數計算,假設某圍護結構從內到外依次由材料1、材料2……材料n組成,若已知各材料設計厚度δ和導熱系數λ(以及修正系數α)時,則該圍護結構的傳熱系數K值可按以下步驟計算得出:

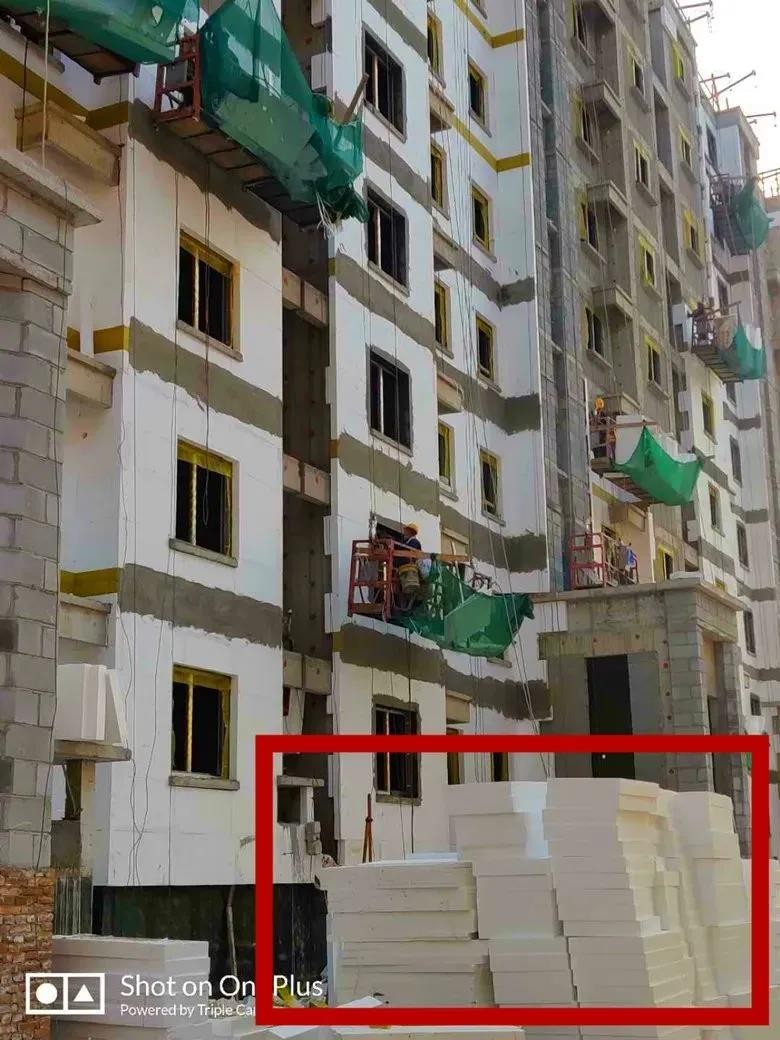

        外墻保溫設計要求


        上述計算過程為理想狀態下勻質材料組成的圍護結構的傳熱系數K值計算,實際上的建筑熱工計算遠比此模型要復雜的多,通常還要考慮非勻質復合圍護結構各面積占比、修正、熱橋線傳熱系數影響等因素。

        通過以上理想模型,我們也可注意到,若想降低最終圍護結構的傳熱系數K值使其達標,在選材設計方面,一是可以選用導熱系數較小的材料,二是可以增大材料的設計厚度。


        保溫材料厚度計算

        圍護結構通常是由多層材料結構組成的,而非保溫層材料的導熱系數一般較大,厚度也相對固定,可調節范圍不大。因此節能設計的主要控制目標基本都在保溫層材料上,一般可通過節能設計軟件模擬計算,然后通過調節保溫材料的設計種類和厚度,來滿足最終結果要求。

        另外,當已知某項目節能方案保溫材料的設計厚度時,也可以通過簡單的比例換算關系得到擬替換的保溫材料應采用的設計厚度(原理為等效熱阻替換)。

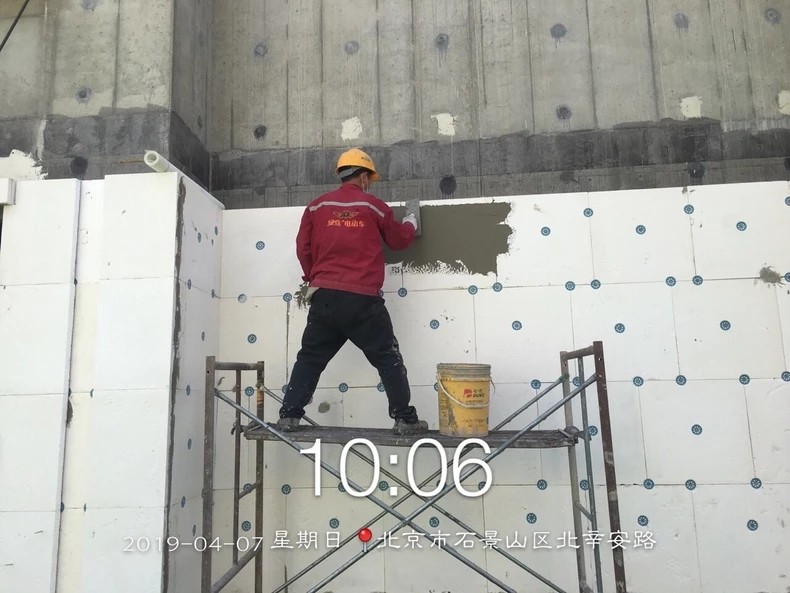

        外墻保溫施工

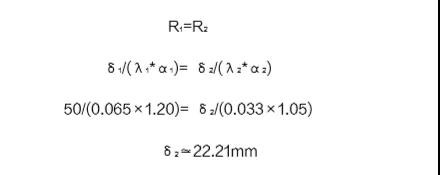

        譬如原設計采用發泡水泥板,設計厚度δ1=50mm,材料導熱系數λ1=0.065,修正系數α1=1.20。如想替換成石墨聚苯板,材料導熱系數λ2=0.033,修正系數α2=1.05,則替換后的石墨聚苯板設計厚度δ2應為:

        外墻保溫熱阻計算



        根據保溫材料的產品尺寸規格特點,以及為保障圍護傳熱系數符合標準要求,可取石墨聚苯板設計厚度為25mm。

        厚度為什么會(huì )有區域差異


        同樣是50%或65%節能設計標準要求,北方可能要用100mm左右的模塑聚苯板,而南方只要用30-50mm的模塑聚苯板就夠了,為什么不同區域的保溫層設計厚度差異這么大呢?

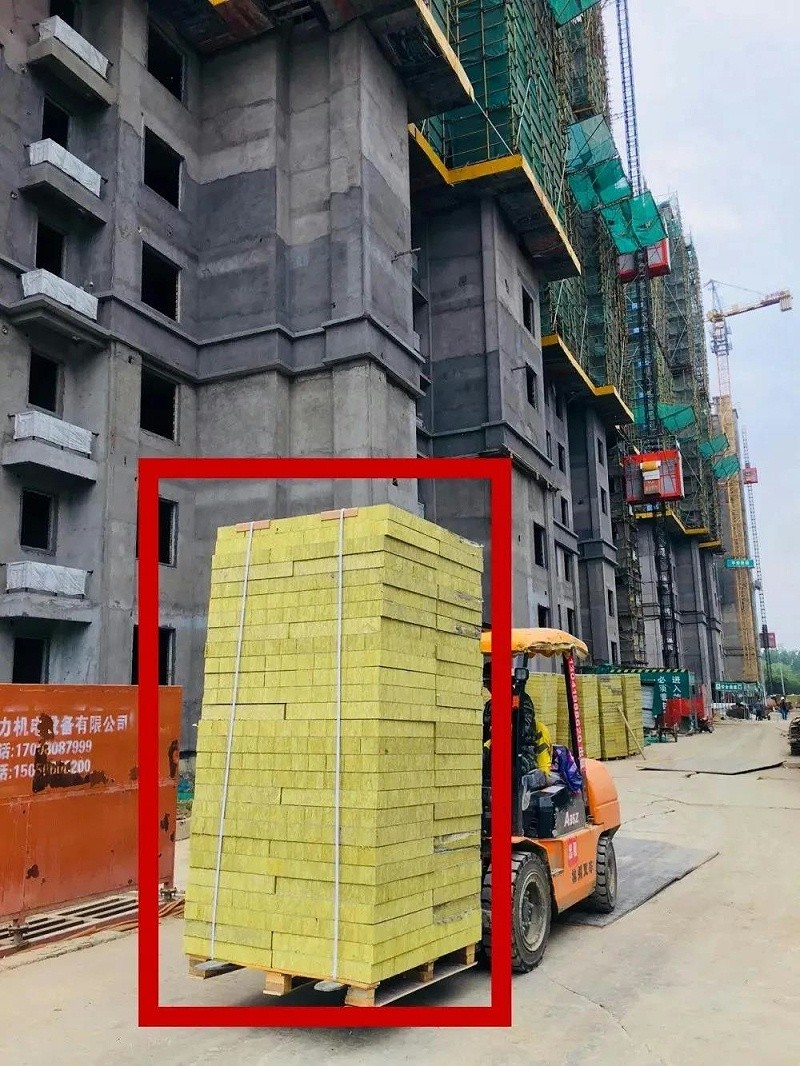

        巖棉板外墻保溫


        結合已學的知識點,我們不難發現,主要原因在于不同地區氣候條件不同,對于地方節能設計標準中傳熱系數的要求不一樣。

        同樣的低層建筑,河北可能要求設計傳熱系數K值小于0.4左右,而江蘇可能要求小于1.0。既然目標K值都有這么大懸殊,那保溫層設計厚度有差異,也就不難理解了。所以總的來講,保溫材料的設計厚度還是要因地制宜,以符合規范要求為主


        外墻保溫施工方案


        外墻保溫施工方案


        一、外墻保溫概述

        1工程概況簡介

        2外墻保溫簡介

        本工程外墻外保溫設計采用90厚EPX聚苯乙烯泡沫板(耐火等級B1級),我施工單位認為其具有優越的保溫隔熱性能,良好的抗水性能及抗壓、抗沖擊性能,能有效解決墻體的龜裂和滲漏水問題。該系統冬季能避免產生熱橋,大大減少室內熱能通過外墻損失;夏季能大大減少由陽光輻射外墻而傳導至室內的熱能,進而使暖氣、空調的能耗下降。墻體重量輕、節能效果明顯,可減少能源消耗、保護主體結構,還能延長建筑物的壽命。給建筑物披上了一件溫暖、可靠、耐久的外衣。

        3工法特點

        外保溫施工的基本材料為:聚苯板、耐堿玻纖網布、粘結劑、機械固定件和抹面砂漿(聚合物砂漿);抹面砂漿在現場拌制,它和易性好、操作性好、粘結力強,與玻纖網布兼容性好,能和耐堿型玻璃纖維網格布形成一層能適應墻體的變形、避免產生裂縫的防護層;其中網格布經緯方向的抗拉強度一致,所受變形應力均勻向四周分散,增強了保溫系統的抗裂性能。而且采用聚苯乙烯泡沫板外墻外保溫系統施工不影響室內施工;可以使室內外裝修同時施工,能夠縮短施工工期。

        4適用范圍

        新建的住宅單體外墻外保溫系統,均使用聚苯板外墻保溫做法。其中窗邊及突出構筑物,采用擠塑板保溫,做法同膨脹聚苯乙烯泡沫板外墻保溫。

        5工藝原理

        聚苯板外墻保溫,是通過粘接劑及錨固件將保溫板與墻體連接,通過抹面砂漿及耐堿玻纖網布分散、消解、傳遞變形應力,從而很好的防止裂縫、空鼓、起泡、剝離等質量問題,使得保溫系統具有良好的保溫隔熱效果。

        二、外墻保溫施工部署

        1、施工部署原則

        必須進行周密的施工部署,合理安排施工工序,作好各個工序之間的交接和交叉工作,保證各道工序的質量,采用切實可行的施工方案,做到方案先行,樣板引路,加強各個專業的施工協調與管理,加大勞動力、垂直運輸設備和材料的投入,為保質按期完成施工本項目,我公司在充分考慮工程量、勞動力、材料、工期、成本及施工工作面后,按照貫徹空間占滿、時間連續、均衡協調、有節奏、力所能及、留有余地的原則,采取平面分段、立面分層組織流水施工,保證總控計劃實現。

        為保證施工現場的文明施工,對現場的施工垃圾,嚴格按GB/T24000環境體系要求來運作,現場設專門的垃圾存放場,進行封閉處理,并組織足夠的垃圾運輸車輛。

        (1)各工種施工必須嚴格按照規定程序進行,禁止工序倒置。

        (2)應先進行濕作業,后進行干作業,先進行粗裝作業,后進行精裝作業。

        (3)水電安裝要與土建施工密切配合,水電安裝為土建創(chuàng )造條件,土建為水電安裝創(chuàng )造便利。

        (4)對于復雜節點、復雜工序必須按設計和相關規范要求施工,杜絕盲目和隨意性,保證該部分的施工質量。

        (5)加強成品保護:裝修工程的每道工序完成后都應做好成品保護,防止下道工序對上道工序的破壞。每道工序的施工人員都應做到保護上道工序,做好本道工序,服務下道工序。

        2、技術準備

        1)參加施工的有關人員要認真熟悉圖紙、熟悉施工作法,掌握施工工序。技術問題、圖紙問題要在施工前得到解決與落實,及時辦理設計變更和洽商。

        2)及時編制施工技術交底措施并辦理好審批手續。

        3)配備專人負責技術資料的收集和整理工作。

        4)組織培訓施工人員熟練掌握外墻外保溫粉刷層施工工藝。

        5)寫好各工序書面技術交底,并在開工前組織工人進行交底。

        6)做好加工機械的準備工作。

        3、施工順序

        單體樓采用立體交叉流水作業,粘板順序分段自下而上進行,分步實施。

        4、施工準備

        1)需作聚苯板EPS外保溫的墻面進行墻體抹灰,基層找平,其墻面平整度≤4mm/2m,墻角垂直度≤2mm/2m?;鶎颖砻鎽秸?、毛糙、堅固、無污染、無油漆、無涂料或其它有害的材料,要粘貼聚苯板EPS外墻水落管、照明電管及其它預埋件、進口管線或外門窗口、其它預留洞口,按設計圖紙和施工驗收規范要求提前施工。

        2)提供材料堆放場地,粘結膠漿和抗裂砂漿應防水防潮,聚苯板應注意邊角不能破壞,不能變形;

        3)提供施工用水、用電

        4)提供施工工人宿舍;提供辦公地點;

        5)其它安全生產設施和工人基本生活設施。

        5、工具準備

        外墻保溫施工主要施工工具有:抹子、槽抹子、搓抹子、專用鋸、鋼刷、手持電動攪拌器、多用刀、拉線、合尺、彈線墨半、靠尺、沖擊鉆等。

        6、材料準備

        1)外墻外保溫聚合物粘結膠漿、抹面砂漿,按需求計劃堆放于現場。

        2)阻燃型聚苯板:密度≥18Kg/m3容重的聚苯保溫板,其性能符合《隔熱用聚苯乙烯泡沫塑料》(GB/T10801—2003)標準中ZR阻燃型第一類的要求。

        3)耐堿玻璃纖維涂塑網格布:

          耐堿玻璃纖維涂塑網格布采用高級抗堿性玻璃纖維編織而成,并經特殊工藝做耐堿化處理。

        7、人員準備

           在施工初期擬進駐施工人員20人,根據施工工期進度計劃,結合現場施工實際進度以及施工作業面的變化隨時增加施工人員數量。高峰期達到60人左右。施工人員進場計劃,詳見下表:

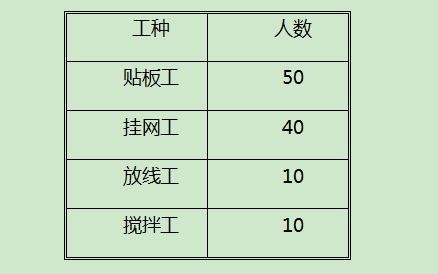

        外墻保溫施工人數安排表


        8、施工條件

        1)氣候條件要滿足操作地點環境和基底溫度不低于5℃,風力不大于5級,雨天不能施工。

        2)夏季施工時應該采取有效措施,防止雨水沖刷墻面。

        三、外墻保溫施工工藝

        1、施工工藝流程

        墻面檢查或處理→測量、放線→掛基準線→剪裁網格布及聚苯板→配制粘結砂槳→ 翻包網格布→粘貼聚苯板→打錨栓→抹底層膠漿→鋪壓網格布→抹面層膠漿→伸縮縫→養護

        2、施工控制要點

        (1)施工前的檢查驗收

        1)基層處理

        基層墻面應堅實、平整、表面毛糙、無油、灰塵、污垢、潮氣、霜、泥土等污染物或其它有礙粘結的材料,并應剔除表面的凸出物,再用水沖洗墻面,使之清潔平整。表面凹凸太大的部位要先剔平或用1:3水泥砂漿補齊;

        窗口周邊JS防水已驗收合格,墻身各種進戶管線、水落管支架、預埋件等按設計和變更已安裝完畢;

        墻面基層抹灰垂直、平整、陰陽角方正均滿足要求并已驗收完畢,具備外墻保溫施工條件后方能進行保溫施工。

        2)基層墻體及找平層應干燥,基層表面必須干凈堅固、無泥土、油垢、松散漏漿等。

        3)門窗洞口尺寸、位置偏差滿足設計和質量要求。

        (2)彈控制線

        根據建筑裝飾立面設計和外墻外保溫技術要求,在墻面彈出外門窗水平、垂直控制線及伸縮縫線、裝飾縫線等。

        (3)掛基準線

        在建筑外墻大角(陽角、陰角)及其他必要處掛垂直基準鋼線,在每個樓層適當位置掛水平線,以控制聚苯板的垂直度和平整度。

        (4)配制聚合物水泥膠粘劑

        ①集中攪拌,專人定崗,設置兩只干凈的聚合物砂漿攪拌塑料容器,為專用攪拌容器。

        ②先往攪拌容器內注入少量的清水,再陸續加入聚合物干混砂漿,邊加邊攪拌,直到攪拌均勻且稠度適中為止。保證預涂粘結劑應有一定粘度,以維持剛粘上的復合板不滑落,加水時嚴格控制水量,避免加水過多,水灰比為1∶3左右。

        ③將配好的粘結劑靜置5分鐘,再攪拌一次,只要預涂粘結砂漿還沒有初凝(5分鐘內),可以加少量水或干混砂漿進行調和。調好的粘結劑最好在1小           時內使用完,最長不超過3小時。粘結劑內不能加入任何其他添加物。

        (5)為增加擠塑板與基層及面層的粘結力,應在擠塑板兩面各刷界面劑一道。

        四、外墻保溫操作方法

        1、安裝保溫板

        1)標準板規格尺寸為1200*600,對角線誤差小于2,保溫板用電熱絲切割器或工具刀切割,尺寸允許偏差為±1.5。

        2)網格布翻包:門窗洞口口條板、成品線條預留網、變形縫兩側等處的保溫板上預粘網格布,總寬度約200,翻包部分寬度為60,具體做法如下:網格布裁剪寬度為180(加板厚)。首先將口條板滿打專用粘結劑,然后壓入60寬的網格布,余下的甩出備用。

        3)將配置好的專用粘結劑涂抹在擠塑板的背后,粘結劑壓實厚度約為3,為保證粘結牢固,粘結方法采用條粘法。

        4)滿粘法:口條板和壓頂板用企口鏝刀將專用粘結劑水平方向均勻的抹在擠塑板上,然后壓實在窗口、窗臺及構件壓頂部位。

        5)框點法:用抹子在每塊聚苯板周邊抹寬80,厚度為10的專用粘結劑,下方留100寬排氣孔。再在聚苯板余下區域內抹直徑為80,厚度為10的灰餅;粘接面積不低于整板面積40%(詳圖一)。


        6)將抹好粘結劑的保溫板迅速粘貼在墻面上,以防止表面結皮而失去粘結作用。不得在聚苯板側面涂抹專用粘結劑。

        7)聚苯板粘上墻后,應用2米靠尺壓平操作,保證其平整度及粘貼牢固,板與板之間要擠緊,不得有縫,因切割不直形成的縫隙,用聚苯板條塞入并磨平。每粘完一塊板,應將擠出的專用粘結劑清除。

        8)聚苯板粘貼應分段自下而上沿水平方向橫向鋪貼,每排板應錯縫1/2~1/3板長,局部最小錯縫不得小于100。

        2、安裝固定件

        1)固定件在聚苯板粘貼72小時后開始安裝。按設計要求的位置用沖擊鉆鉆孔,孔徑10,鉆入基層墻體深度約為40-50,固定件錨入基層墻體的深度約為≥50,以確保牢固可靠。沖擊鉆鉆孔位置要避開粘接點位置,以免將粘接點振搗松動。

        2)固定件個數按6個/㎡設置,按下圖梅花狀布置(下圖二所示)。

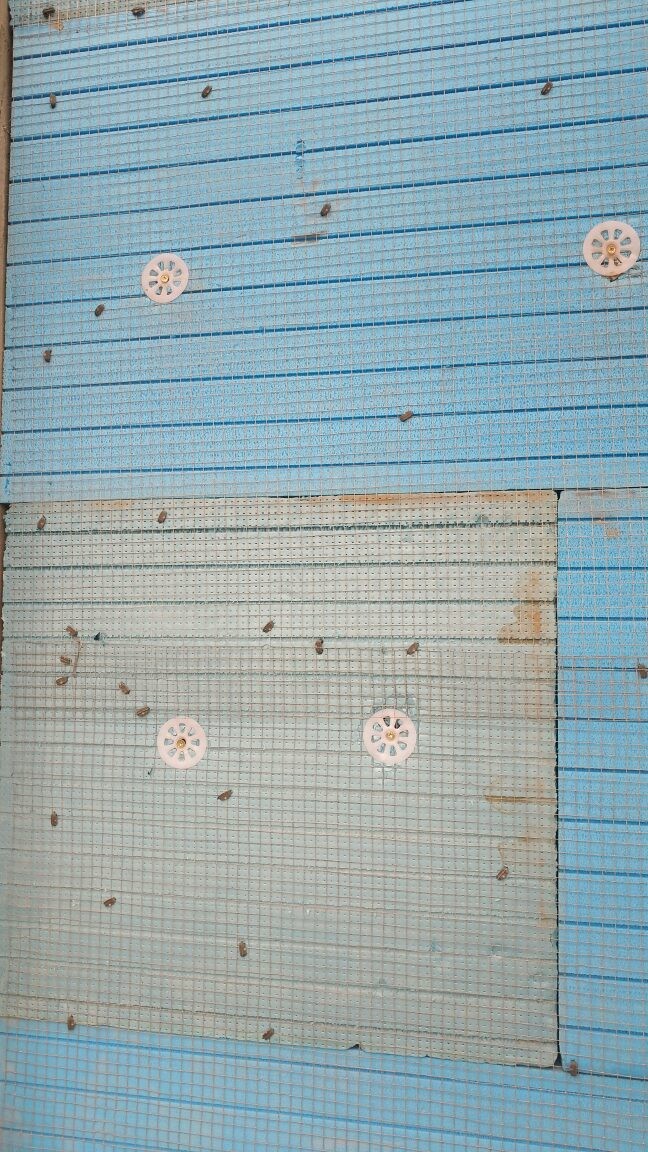

        外墻保溫錨固件安裝


        3)自攻螺絲應擠緊并將工程塑料膨脹釘帽與聚苯板表面齊整或略擰入一些,確保膨脹釘尾部回擰,使其與基層墻體充分錨固。

        3、打磨

        1)聚苯板接縫不平處應用專用打磨工具打磨,動作為輕柔的圓周運動,不要沿著與聚苯板接縫平行的方向打磨。

        2)打磨后及時將擠塑板碎屑及浮灰用刷子清理干凈。

        4、安裝裝飾線條

        1)根據設計要求和線條幾何尺寸用墨線彈出成品線條的安裝位置,并進行水平和豎直方向校正。

        2)根據控制線安裝成品線條,成品線條粘結面滿打膠漿,確保粘結牢固。

        3)成品線條接縫處留有5mm縫隙,采用粘接劑密封;必須滿粘;然后采用100寬玻纖網刮抹砂漿向兩邊順平;成品線條縱向與正墻90mm板交界處預留50mm寬玻纖網,該網返包在正墻保溫板上,然后再粘結正墻玻纖網抹面順平成活,確保此處開裂及滲水現象產生。具體安裝做法詳見附圖節點做法:

        5、抹底層聚合物砂漿

        1)聚合物砂漿的配置同專用粘結劑。

        2)將配置好的聚合物砂漿均勻的涂抹在聚苯板和擠塑板上,厚度為2 mm

        6、壓入網格布

        1)網格布應按工作面的長寬要求裁剪,并應留出搭接寬度。網格布的裁剪應按網格線進行;網格布搭接縫要盡量避開保溫板拼縫。

        2)門窗洞口四角聚苯板應錯開,不允許有通縫,并在四角沿450角方向各加一層   400×200毫米網格布進行加強(詳見圖2-1、圖2-2所示),然后將大面網格布搭接在門洞口周邊的翻包網格布上,在基層墻上所有洞口周邊及系統終端處,涂抹上粘結漿,寬度為65mm;將窄幅網格布的一邊65mm 寬壓入粘結膠漿中,余下部分甩出備用,并保持其清潔;聚苯板經粘貼打磨好后,在其翻包部位的正面和側面,均涂抹上抹面膠漿,將預先甩出的窄幅標準網沿板厚翻轉,并壓入抹面膠漿。當需要鋪設加強網時,則應先鋪設加強網,再將翻包壓在加強網之上。


        外墻保溫窗口做法圖

        窗口拐角透視放大示意圖


        外墻保溫窗口做法圖


                 窗口做法圖


        3)在洞口及網格布翻包部位的擠塑板正面和側面,均涂抹聚合物砂漿(只允許此處的擠塑板端邊抹聚合物砂漿)。將預先甩出的網格布沿板厚翻轉,并壓入聚合物砂漿中。

        4)將整幅網格布沿水平方向繃直繃平,注意將網格布內曲的一面朝里,用抹子由中間向上下、左右兩邊將網格布推抹壓平,使其緊貼于保溫板表面。網格布水平方向搭接寬度不小于100,垂直方向搭接長度不小于80,搭接處用聚合物砂漿補充底層砂漿的空缺處,不得使網格布皺褶、空鼓、翹邊。

        5)在凹凸線角處,應將窄幅網格布埋入底層聚合物砂漿內,將整幅網格布在窄幅網格布之上,搭接寬度80。

        6)在墻身陰陽角處兩側網格布雙向繞角相互搭接,每側搭接寬度不小于200。


        7、抹面層聚合物砂漿

        1)抹完底層聚合物砂漿并壓入網格布后,待砂漿凝固至表面不粘手時,開始抹面層聚合物砂漿,抹面厚度以蓋住網格布為準,使聚合物砂漿總厚度為3mm左右。

        2)為提高外墻抗沖擊能力,應增加一層網格布,并按照前兩項工序進行兩邊,聚合物砂漿總厚度約為3.5—4.0。


        8、變形縫、界格縫處施工

        1)墻身變形縫的金屬蓋縫板應在保溫板粘貼前按設計定位并與基層墻體固定牢固。

        2)在變形縫金屬蓋板與保溫板相接處及分界縫處填塞聚氨酯發炮膠,待發泡膠表面不粘手時,將凸出部分壓平,不允許用工具切割。

        3)聚氨酯發炮膠的施工應注意不要污染兩邊保溫板面層。

        9、飾面層的施工 :飾面層采用真石漆,施工前應先滿刮膩子,并用細砂紙打磨卻保表面平整光滑,然后進行噴涂施工。


        10、孔洞處理

        1)當腳手架拆除后,應及時對孔洞進行修補。對墻體孔洞用相同的基層墻體材料進行填補,并用1:3水泥砂漿抹平,修復孔洞和周邊300區域內刷JS涂料(同窗口)。

        2)根據孔洞尺寸切割保溫板板并打磨其邊緣部分,使之能?chē)烂芊馓钣诳锥刺帯?

        3)將保溫板背面滿粘專用粘結劑,將擠塑板塞入洞中,注意不要在四周邊沿涂專用粘結劑。

        4)裁剪面積能覆蓋整個修補區域大小的網格布,并與周邊網格布搭接80。

        5)涂抹底層聚合物砂漿,埋入修補用的網格布,待表面不沾手時,再涂面層聚合物砂漿,厚度應與周邊一致。

        6)用濕毛刷將新舊表面不平整處整平,并將孔洞邊緣刷平。

        7)工字鋼集中的位置外墻保溫施工預留600高帶,單個工字鋼孔洞周?chē)A留200寬以上。


        11、外門窗口JS防水涂料示意圖及說明:

        1)所有外門窗口涂1.5厚JS防水涂料,窗口四周向外延300寬。

        2)窗口側邊墻部位涂刷JS防水涂料與墻同寬。

        12、女兒墻收頭細部處理

        外墻保溫施工


        五、外墻保溫質量保證措施

        1、質量驗收

        驗收方式:每?jì)蓪泳郾桨邃佋O完畢立即進行驗收并及時隱蔽,裸露的板面不超過兩層。

        2、主控項目

        1)所有材料品種、質量、性能應符合設計要求和規范規定性能。

        檢查方法:檢查檢驗報告和進場復檢報告。

        2)根據《外墻外保溫工程技術規程》JGJ144-2004第6.1.7條的要求粘貼 EPS 板時,應將膠粘劑涂在 EPS 板背面,涂膠粘劑面積不得小于 EPS 板面積的 40%。

        檢查方法:現場測量

        3)保溫層與墻體以及各構造層之間必須粘結牢固,無脫層、空鼓及裂縫。

        3、一般項目

        1)表面平整、潔凈、接搓平整、線角順直、清晰,毛面紋路均勻一致。

        2)門窗框與墻體間縫隙填塞密實,表面平整。

        4、保溫板安裝允許偏差和檢驗標準


        5、質量評定及檢測標準(含地方標準及國際通用標準)

        《建筑裝飾裝修工程質量驗收規范》(GB50210—2001)

        《EPS板質量標準》GB/T10801.1-2002

        《抗裂增強膠使用標準》DBJ01-62-2002

        《外墻外保溫聚合物砂漿質量檢驗標準》DBJ01-63-2002ASTME2098-00《外墻外保溫及飾面系統PB類用增強玻璃纖維網布在氫氧化鈉溶液中浸泡后的拉伸斷裂強度測定》PrEN13496《建筑保溫產品玻璃纖維網布機械性能測定》


        六、外墻保溫安全勞動措施

        1、堅決樹立“安全第一”的思想,貫徹執行有關安全生產的規定及指示。

        2、對每個操作人員做到安全教育,進行安全交底,堅決按照安全操作規程施工

        3、施工前簽署三方安全協議,進行安全技術交底,落實所有安全技術措施和個人防護用品

        4、施工人員不準酒后上崗,不準帶病作業。

        5、高空作業人員必須系好安全帶,恐高癥、高血壓者不得高空作業。

        6、非電工不得私自亂接電線及帶電機具。使用沖擊鉆,電鉆時必須提前檢查是否漏電,接線是否正確

        7、加強安全管理,形成人人管安全,做到文明施工機械設備、吊籃必須由專人操作,經檢驗確認無安全隱患后方可使用。

        8、搬動、挪動物料輕拿輕放。對于保溫材料,不可磕碰摔打,己做好涂層不能碰撞。


        七、外墻保溫成品保護及文明施工

        (1)翻拆架子或使用吊籃時應防止碰撞已經完成的保溫墻體,其他公眾作業不得污染或損壞墻面,嚴禁踩踏窗口。

        (2)保溫層、抗裂防護層、裝飾層在干燥前應防止水沖、撞擊、震動。

        (3)苯板廢料要每天清理,保證施工現場的清潔。


        八、外墻保溫工程防火安全應急預案

        (一)總 則

        1、為加強本項目外墻保溫工程和其他各工種防火、防觸電,防高空墜落的安全技術管理,保障外墻外保溫施工現場的防火安全,根據中華人民共和國公安部、關于進一步明確民用建筑外保溫材料消防監督管理有關要求的通知,公消[2011]65 號 和相關法律、法規,結合本項目外墻保溫工程材料及施工特點,制定本預案。

        2、實施建筑保溫工程施工后,由于保溫材料多為可燃性的有機材料,外墻外保溫工程施工現場的火災時有發生,本預案主要針對保溫工程施工過程中的防火安全,預案規定了外墻保溫材料燃燒性能的最低要求和必要的施工防火安全措施。


        (二)保溫材料堆放防火措施

        1、保溫材料現場存放條件應符合防火安全要求和材料存放要求,遠離可燃物及火源,并配有足夠的消防滅火設備及消防栓,消防栓管帶長度覆蓋整個堆放區域。消防給水系統采用變頻自動給水系統,保證開閥自動供水。

        2、保溫材料存放現場嚴禁吸煙并設有顯著標識。

        3、保溫材料存放現場周?chē)?0m以外不得有明火作業,并設有禁火標識。

        4、保溫材料存放現場及加工制作場地不得堆放易燃、易爆等危險物品。

        5、保溫材料場所應按每50㎡配備4個4L滅火器。保溫材料不應長期在現場存放,發放時應做到先進先出。

        6、保溫材料100m3為一個區域堆放,每個區域縱橫向保持在3米以上安全距離。

        7、隨時清理遺留在施工現場廢棄的保溫材料,做到工完場清廢料集中起來堆放到制定的地點,定期把廢料處理掉避免廢料積壓過多,廢料區設有明顯的警示標牌,并配備兩組消防器材。


        (三)外保溫施工現場防火措施

        1、保溫設有專人進行水平和垂直運輸并做好運輸人員的安全教育,運輸中禁止吸煙。

        2、外墻保溫施現場為禁火區域,作業人員嚴禁吸煙,禁止焊割作業和其它動火作業。

        3、外墻保溫施工樓層配備10個滅火器,指定專人維護、管理、定期更新,保證完整有效。

        4、施工現場電纜、電線應與保溫材料堆放區保持10米以外安全距離。

        5、外保溫施工時,作業現場保溫材料臨時堆放條件也應符合防火要求,當天沒有用完的保溫材料集中起來放回原材料堆放區域。

        6、外保溫施工現場每2~3層配備了消防栓,消防管帶長度覆蓋整個施工段,確?;鹎榘l(fā)生時,能滿足滅火及時性,消防泵送系統采用變頻自動給水系統保證開閥給水正?;?。

        7、現場設有三個消防泵送站,儲水量約在200m3以上。

        8、保溫作業應分區段施工,各區段應保持一定的防火間距,同時做到邊固定保溫材料邊涂抹防護層,盡量縮短保溫材料裸露時間。

        9、外墻保溫每個樓號設有專人監管,1、5、7、8#樓楊昌負責,2、3、4、6#樓葉劍英負責,9、10、11、13#樓辛高彬負責,12#樓梁振華負責。

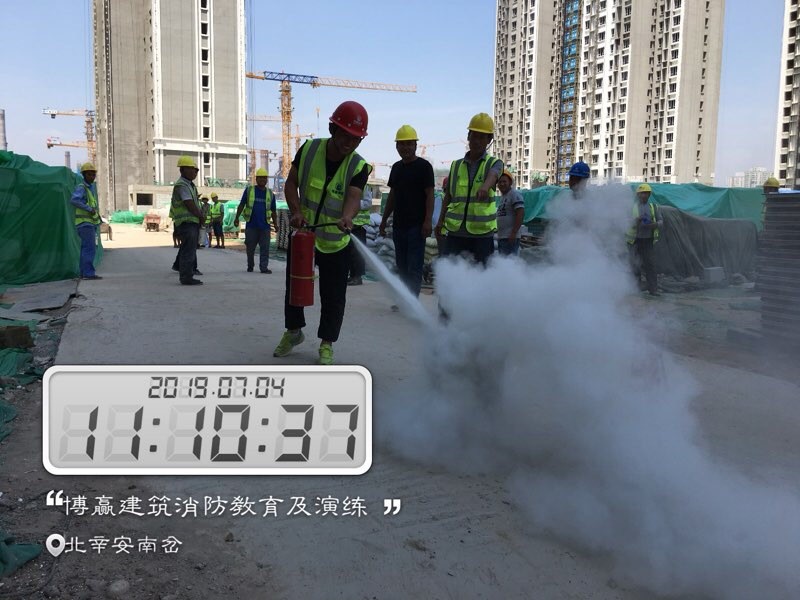

        外墻保溫施工現場消防演練

        (四)應急滅火處置機構及各級人員應急處置職責:


        2、應急救援領導小組分組及職責:

        2.1.組長:***

        1)緊急情況發生后,負責緊急救援現場的總指揮工作,批準本預案的啟動與終止;

        2)統一部署應急預案的實施工作,并對應急工作中發生的爭議采取緊急處理措施。

        2.2.事故搶險:***

        1)提出搶險救援及避免事故擴大的臨時應急方案和措施并組織實施;

        2)組織調集相關工程搶險隊和應急救援物資、設備,開展搶險救援工作;

        3)采取緊急措施,盡一切可能搶救傷員和被困人員,防止事故進一步擴大;

        4)尋找受害者并轉移至安全地帶;

        5)利用現場平面圖,標明重點部位,向外部救援機構提供準確的搶險救援信息資料。

        2.3.傷員搶救:***

        1)負責組織有關醫療單位對傷亡人員實施救治和處置;

        2)對搶救出的傷員,在外部救援機構未到達前,對傷者進行必要的搶救(如人工呼吸、包扎止血,防止受傷部位受污染等);

        3)使重傷者優先得到外部救援機構的救護;

        4)協助外部救援機構轉送傷者至醫療機構,并指定人員護理傷者

        2.4.安全疏散警戒:***

        1)負責組織對事故現場及周邊地區和道路進行警戒、控制,保護現場,維持現場搶險救護的正常動作,保持搶險救援通道的通暢,引導搶險救援人員及車輛的進入;

        2)事故引發火災,執行防火方案中應急預案程序;

        3)組織人員有序疏散,保護受害人的生命和財產;

        2.5.后勤保障:***

        1)負責組織協調有關部門安排好應急救援人員的后勤人保障工作。

        2.6.接警:***

        1)負責報警時,引導火警至事故現場及對事故現場簡要說明。

        2.7保溫巡回檢查:***

        1)負責保溫施工期間人員安排并做好保溫施工段的防火監督檢查。

        (五)報警和接警及處置程序如下:

        1、熟知火災報警程序:

        1.1.發現火災時,做到沉著、鎮靜報警,根據觀察了解的情況立即先向應急辦公室報告、本部門負責人報告,并以簡單方式通知消防隊、火警“119”報警,并做好應急處理。

        1.2.根據火場反饋的情況,應用對講機或電話進一步向部門領導報告,并遵照領導指示,調配消防器材、組織人員立即到現場及時撲救。

        2、救人重于救火:當火場上有人受到火勢圍困,首先要做的是把人從火場中救出來,即救人勝于救火。

        3、先重點,后一般:在撲救初起火災時,要全面了解和分析火場情況,區分重點和一般。很多時候,在火場上,重點與一般是相對的,一般來說,要分清以下情況:人重于物;貴重物資重于一般物資;火勢蔓延迅猛地帶重于火勢蔓延緩慢地帶;有爆炸,毒害,倒塌危險的方面要重于沒有這些危險的方面;火場下風向重于火場上風向;易燃,可燃物集中區域重于這類物品較少的區域;要害部位重于非要害部位。

        4、快速,準確,協調作戰:火災初起愈迅速,愈準確靠近火點及早滅火,愈有利于搶在火災蔓延擴大之前控制火勢,消滅火災。協調作戰是指參見撲救火災的所有組織,個人之間的相互協作,密切配合行動。

        (六)應急救援疏散及處置程序

        1、口頭引導疏散:疏導人員到指定地點后,要用鎮定的語氣呼喊,勸說人們消除恐懼心理、穩定情緒,使大家能夠積極配合,按指定路線有條不紊地進行疏散。

        2、強行疏導、疏散:如果火災現場,直接威脅人員安全,工作人員采取必要的手段強制疏導,防止出現傷亡事故。在疏散通道的拐彎叉道等容易走錯方向的地方,應設疏導人員,提示疏散方向,防止誤入死胡同或進入危險區域。

        3、被困人員的疏散:有關救援隊伍到達火災現場后,疏導人員若知曉?xún)炔坑腥藛T未疏散出來,要迅速報告。介紹被困人員的方位、數量以及救人的路線。

        (七)現場急救措施

        1、燒傷急救(一般情況的急救):

        1.1.當熱力燒傷時,應盡快脫去著火的衣服,或迅速臥倒,慢慢就地滾動,壓滅火焰;或用手邊不宜燃燒的材料,如大衣、棉被、砂土等迅速覆蓋著火處,使之與空氣隔絕;也可用水將火澆滅或跳入附近的水池內,堅決制止著火者奔跑、呼叫或用雙手撲打火焰,以免助長燃燒并引起頭部、呼吸道和雙手燒傷。并將傷員移至安全地帶。

        1.2.除去熱源后,面積不大的肢體燒傷可用冷水浸泡0.5~1h,以減輕損傷程度和緩解疼痛。瀝青燙傷后,用冷水浸泡或用水澆灑,使瀝青盡快冷卻,避免熱力繼續作用,切勿強行撕扯體表的瀝青。

        1.3.去除致傷因素后,首先對危及生命的一些情況,如大出血、呼吸困難、心跳停止、窒息、中毒等迅速進行搶救。然后用干凈被單、衣服、毛巾或滅菌敷料對創(chuàng )傷面進行包扎,加以保護。不要過多引用白開水。應飲用含鹽水,如菜湯等。

        1.4.最好給予傷員鎮靜止痛藥。經過簡單處理,傷員情況穩定后,可轉至附近醫院,中途注意防暑、防寒、防塵、減輕顛簸、車速不宜過快,或撥打“120”急救中心電話求助。

        2、其他情況的急救(特殊情況的急救)

        2.1.當現場對傷員的傷情無法掌握或無法救助時,必須立即撥打“120”急救中心電話,向急救中心求助,以免拖延時間,影響救治。


        (八)重大事故應急處理聯系方式:

        1、重大事故應急處理小組成員及聯系方式

        重大事故應急處理小組

        領導小組電話:


        編制單位:北京博贏天下建筑工程有限公司

        編制日期:


        北京博贏天下建筑工程有限公司,是一家專注于整體外墻裝飾裝修,別墅整體外裝修,外墻維修等為一體的現代化建筑工程公司,博贏建筑從業15年來只做外墻,施工案例上億平米,主營大型地產項目的:“保溫工程、涂料工程、石材幕墻、鋁板幕墻”等。專注于別墅屋面工程、別墅外墻翻新改造等,以及外墻維修、滲漏水維修等,公司秉承:匠人精神、質量第一,堅持做一個項目建一個標桿樣板工程,一路走來受到了客戶的高度認可。 提供免費技術支持,施工方案下載。

        咨詢熱線:188 1026 5310

        轉載請注明出處:http://m.sole-blast.com


        咨詢熱線

        188 1026 5310
        思思91精品国产综合在线|色综合天天综合网中文|人成无码人妻综合社区|人人爽人人爽人人片aV东京热|久久久久亚洲AV综合仓井空
        <big id="ctibt"></big>
      2. <span id="ctibt"></span>
          <s id="ctibt"></s>

          <label id="ctibt"><big id="ctibt"></big></label>
        1. <label id="ctibt"><big id="ctibt"></big></label>
          1. <span id="ctibt"><input id="ctibt"></input></span>
